Проект 2213. Выполнение работ по демонтажу оборудования по проекту В9/1(2)

Выполнение работ по демонтажу оборудования по проекту B-9/1(2)

C января 2014 года началось выполнение подготовительных работ:

  • организация зоны для упаковки и вывоза условно нерадиоактивных отходов, не требующих измельчения (на отм.-2.40 в/о 49÷51);
  • организация тамбура для выезда/въезда транспорта с контейнерами HHISO на отм.-2.40 в/о 48÷51 ряд А для сохранения тепла в осенне-зимний период;
  • удаление теплоизоляции с оборудования и трубопроводов в закрытых боксах.

C июля 2014 года начался демонтаж оборудования (после получения измененной лицензии VATESI с разрешением выполнения работ по демонтажу оборудования). Выполнены работы по демонтажу оборудования:

  • электроприводов на отм.+9,6;
  • резервного возбудителя и возбудителей турбогенераторов №3, 4;
  • системы циркуляционной воды внебоксовой части;
  • системы охлаждения статора генератора;
  • маслосистем турбоустановок №№3,4;
  • турбогенератор №№3,4;
  • дренажных насосов ПНД-2,4 ТУ №№3,4;
  • трубопроводов промконтура теплосети и парогенератора ТУ №№3,4;
  • оборудования боксов бойлеров ТУ №№3,4;
  • трубопроводов и конденсатных насосов (КН-2) турбоустановок ТУ №№3,4;
  • площадки АПЭН;
  • площадки ПЭН;
  • трубопроводов и конденсатных насосов (КН-2) турбоустановок ТУ №№3,4;
  • упаковка и вывоз т/изоляции;
  • извлечение теплообменных трубок конденсаторов ТУ№№3,4;
  • демонтаж турбоагрегатов №3,4;
  • трубопроводов основного бокса ТУ №3, 4;
  • фундаментов ПЭН.

Выполняются работы по демонтажу оборудования:

  • конденсатоочистки ТУ №3,4;
  • боксов УСГС № 3,4;
  • электрооборудование.

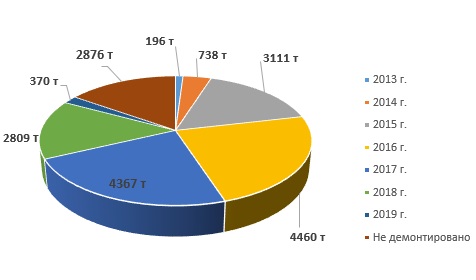

На конец  2020 года демонтировано 98% оборудования (в тоннах).

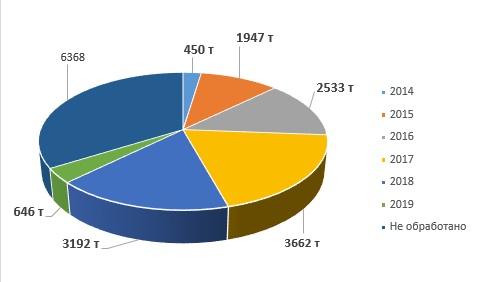

Выполнена начальная обработка и вывоз 81 % отходов демонтированного оборудования (в тоннах).

Согласно графику Мегапроекта работы по демонтажу оборудования должны быть закончены в 2021 году.
